市中心旅遊

重建地塊週邊交通規劃

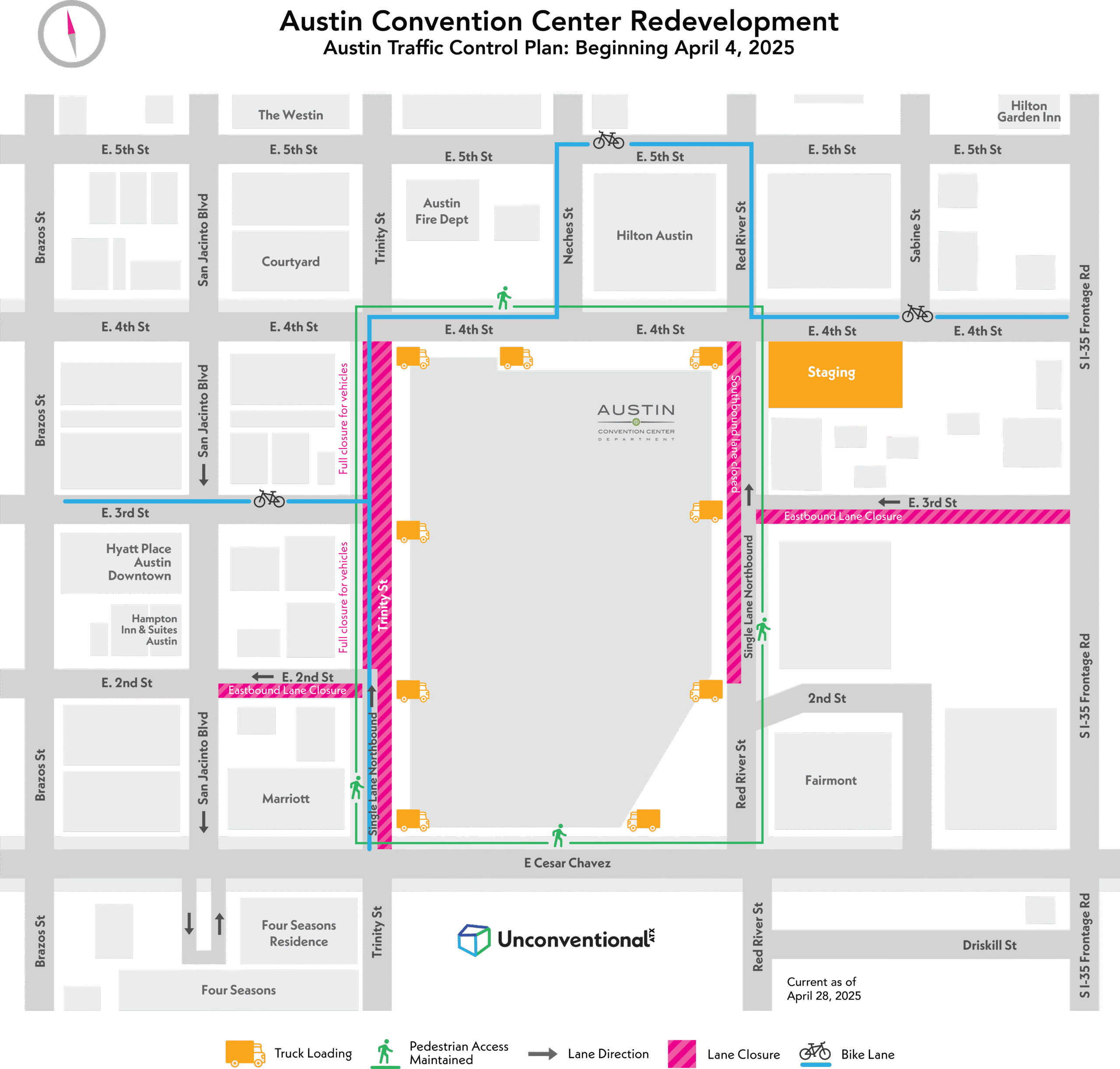

施工期間,交通管制計畫確保在會議中心區域東西方向行人和騎自行車者的通行和安全。明確的卡車路線將透過卡車的單行道最大限度地減少交通影響。

Pedestrian Map

當前和未來道路封閉狀況

AMANDA 工作區地圖定期更新,顯示奧斯汀地區所有街道封閉情況和封閉日期,包括與會議中心重建相關的封閉情況。

噪音緩解措施

會議中心即將迎來令人興奮的變化,為了確保重建工作於 2028 年 12 月完成,並能在 2029 年春節期間及時重新開放,專案團隊研究了範圍和時間表,以確定風險和相應的緩解計劃。兩個風險是拆除和挖掘範圍以及惡劣天氣。

為了減輕這些風險並保持專案進度,團隊直接與主要利害關係人(包括附近的飯店、企業和居民)接觸,提出擬議的噪音緩解措施、現場進出計劃以及施工行進路徑。經過這些討論,達成了延長工作時間的協議:

  • 基地施工時間延長至晚上 9 點,每週 7 天
  • 提前通知後,工作可能會持續到晚上 10:30
  • 週末施工將不早於上午 8 點開始


這項合作協議對於保持發展勢頭同時最大限度地減少對週邊社區的干擾至關重要。其他噪音緩解措施包括:

  • 所有卡車和設備上均使用白噪音備用警報器,而不是蜂鳴聲
  • 優化交通流量,以盡量減少卡車擁擠和相關噪音,主要從南向北行駛
  • 在清晨和傍晚時分更換卡車路線,避開飯店和住宅
  • 在卡車裝載區域設置高隔音牆(在可行的情況下),以降低噪音
  • 帶有一層泥土的緩衝卡車車廂,可減少傾倒岩石時的撞擊噪音


為了進一步減少干擾,一些會產生大量噪音的活動(例如破壞和撕裂基岩)將在白天的標準時間內進行。這將使清晨和深夜工作時段主要集中於卡車裝載,從而減少延長工作時間內的整體噪音影響。
